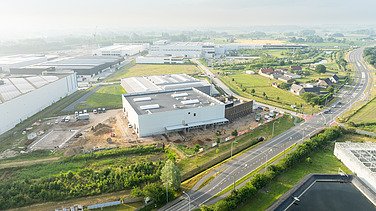

Projet DGNB Centre de services ELIA
La conception durable intègrait, e.a. les éléments suivants :
- Systèmes d'infiltration d'eau pour une gestion efficace de l'eau
- Des toits verts qui contribuent à la biodiversité
- Éléments modulaires provenant par exemple d'une construction à ossature en bois combinée à un système de béton préfabriqué
La conception visait à réduire l’impact environnemental du nouveau bâtiment. Le projet a obtenu la certification BREEAM Excellent avec un score global de 71,9 %. BREEAM signifie Building Research Establishment Environmental Assessment Method et évalue différents aspects de la performance des bâtiments en matière de durabilité.
Outre la certification BREEAM Excellent du bâtiment, le projet a également obtenu la certification DGNB pour les chantiers durables. Cette certification porte sur le processus de construction et prend notamment en compte l’organisation du chantier, la communication, la santé et la sécurité, la préservation des ressources et la qualité de l’exécution. Le projet a obtenu un score de 77 %, devenant ainsi le premier chantier en Belgique à obtenir officiellement la certification DGNB pour les chantiers durables.
Le projet a été réalisé en collaboration avec Elia en tant que maître d’ouvrage, Architectesassoc+ en tant qu’architecte et Arcadis en tant que bureau d’études.
Caractéristiques
- Terrain à bâtir12 678 m
- Surface construite : bureaux + atelier et entrepôt3 794 m²
- Surface brute au sol : bureaux + atelier et entrepôt6 600 m²
- Superstructure : bureaux2 étagesAtelier et entrepôt2-3 étages
Durée de la construction
- Projet complet11-2024 à Q4 2025
- Gros-oeuvre11-2024 à 05-2025
- Finitions04-2025 à Q4 2025
Réglementation des chantiers de construction
Les horaires de travail sur place étaient les suivants :
- Du lundi au vendredi
6h30 à 19h00
Mesures sélectionnées dans le projet de centre de services Elia
- méthode 5S
La méthode 5S a été appliquée. Sa mise en œuvre s’est concentrée sur le tri, la systématisation, le nettoyage, la standardisation et l’autodiscipline. - Réutilisation de l'eau de pluie pour le chantier
Pendant la construction du projet, les citernes d’eau de pluie ont été installées dès le début des travaux de gros œuvre. Cela a permis de stocker l’eau de pluie ou l’eau de drainage pompée dans les citernes d’eau de pluie et les fosses septiques dès la phase de construction. Grâce à l’installation d’une pompe et d’un raccordement à l’eau, cette eau a ensuite pu être réutilisée pour le nettoyage des équipements. - Éléments modulaires

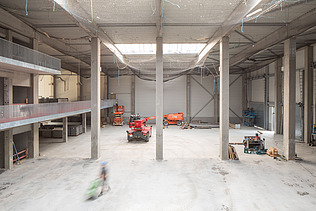

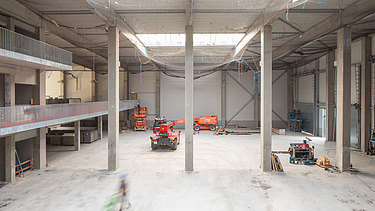

Le projet a été réalisé à l’aide de différents systèmes de construction modulaires. Il combinait notamment une construction à ossature bois avec des structures préfabriquées en béton et des structures en acier. Cette approche a permis de livrer des éléments sur mesure sur le chantier et de réduire la production de déchets. - LogistiqueUn plan logistique détaillé, comprenant des itinéraires d’accès clairement définis, a été établi pour le projet. Le chantier disposait de zones de chargement et de déchargement clairement identifiées, situées à proximité de la grue à tour. Les transporteurs recevaient des instructions précises concernant la zone dans laquelle ils devaient se présenter. Le trafic de marchandises était planifié à des horaires précis et les livraisons étaient organisées en flux tendu.
